Verfügbarkeit Alle Editionen
Dieser Artikel beschreibt, wie Sie Projekte und Programme verschieben, wie sich das Verschieben auf Allokationen auswirkt und wie die gewählte Zoomstufe das Zeitraster für das Bewegen beeinflusst.
Allgemeines
Zum Verschieben von Projekten oder Programmen brauchen Sie das Recht Projekte und Programme bearbeiten sowie das Recht Projektplanung verändern.
Die Ressourcen-Ansicht zeigt dabei in Echtzeit die Auswirkungen des Verschiebens auf die Auslastung der Ressourcen.
Wenn Sie ein Projekt oder Programm über den im Gantt-Diagramm gezeigten Zeitraum hinaus verschieben möchten, wählen Sie einen größeren Datumsbereich aus.
Projekt verschieben
Folgendermaßen verschieben Sie ein Projekt:

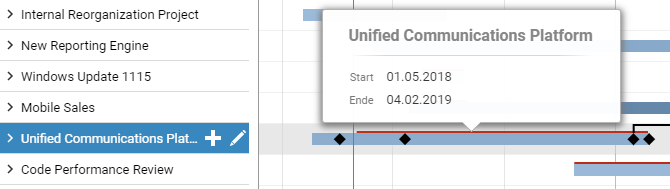

- Klicken Sie auf den Projektbalken, halten Sie die Maustaste gedrückt und ziehen Sie das Projekt bei gedrückter Maustaste zum gewünschten Startzeitpunkt. Während dem Verschieben zeigt Ihnen Meisterplan das neue Start- und Ende-Datum an:
- Lassen Sie die Maustaste los.
Programm verschieben
Das Verschieben eines Programms (einschließlich aller enthaltenen Projekte) funktioniert genauso, wie bei einem Projekt:

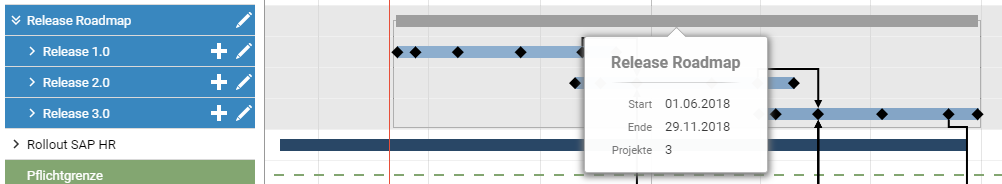

- Klicken Sie auf den Programmbalken, halten Sie die Maustaste gedrückt und ziehen Sie das Programm bei gedrückter Maustaste zum gewünschten Startzeitpunkt. Während dem Verschieben werden das neue Start- und Ende-Datum des Programms sowie die Anzahl der darin enthaltenen Projekte angezeigt:
- Lassen Sie die Maustaste los.
Verschieben und Allokationen
Beim Verschieben eines Projekts oder Programms bleiben zu diesem eingegebene Allokationswerte pro Segment konstant hinsichtlich der gewählten Einheit für Projekt-Allokationen.
Aufgrund der Art und Weise, wie die Einheit FTE berechnet wird, bedeutet ein konstanter FTE-Wert beim Verschieben eines Projekts, dass sich die allokierten Personentage und Stunden ändern, wenn ein Projekt in einen Zeitraum mit mehr oder weniger Arbeitstagen während der Projektdauer verschoben wird.
Bei Auswahl von Personentagen oder Stunden so dass diese beim Verschieben eines Projekts konstant bleiben, kann sich hingegen ein niedrigerer oder höherer FTE-Wert ergeben, wenn ein Projekt in einen Zeitraum mit mehr oder weniger Arbeitstagen während der Projektdauer verschoben wird.
Bitte beachten Sie, dass im Modus Zeitraster angezeigte Segmente erst dann gespeichert werden, wenn dafür eigene Werte eingegeben werden. Zusammenhängende Segmente mit demselben FTE-Wert oder mit demselben absoluten Wert pro Arbeitstag (Personentage oder Stunden) werden als ein einziges Segment betrachtet. Der eingegebene Aufwand wird automatisch gleichmäßig auf die angezeigten Segmente verteilt. Beim Verschieben bleibt der Allokationswert des tatsächlichen Segments konstant, je nach gewählter Einheit (FTE oder Personentage/Stunden). Durch die gleichmäßige Verteilung im Modus Zeitraster kann es bei Auswahl einer absoluten Allokationseinheit (Personentage oder Stunden) beispielsweise beim Verschieben eines mehrwöchigen Projekts von einer Woche mit Feiertagen auf einen Bereich ohne Feiertage zu einer Änderung der Allokationswerte pro Zeiteinheit kommen.
Die folgende Tabelle zeigt, in Abhängigkeit von der gewählten Allokationseinheit, welche Werte beim Verschieben von Projekten konstant bleiben und welche sich ändern können:
Einheit für Projekt-Allokationen
|
Verhalten beim Verschieben
|
---|---|
FTE | FTE bleiben konstant, Personentage und Stunden können sich ändern. |
Personentage | Personentage und Stunden bleiben konstant, FTE können sich ändern. |
Stunden | Personentage und Stunden bleiben konstant, FTE können sich ändern. |
Einrasten nach Zoomstufe
Je nach Zoomstufe werden Projekte und Programme monats-, wochen- oder tagesgenau verschoben. Bei monats- oder wochengenauem Verschieben rastet das Startdatum jeweils zum Beginn jedes Monats oder jeder Woche und zusätzlich beim ursprünglichen Startdatum ein. Optional halten Sie für ein alternatives Einrastverhalten während dem Verschieben die [Umschalt]-Taste gedrückt.
Zoomstufe
|
Einrastverhalten
|
Einrastverhalten bei gedrückter [Umschalt]-Taste
|
---|---|---|
Jahr | Monate | Monate |
Quartal | Monate | Monate |
Monat | Tage | Monate |
Woche |
Tage
|
Wochen
|
